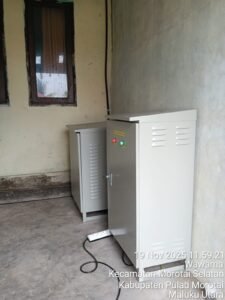

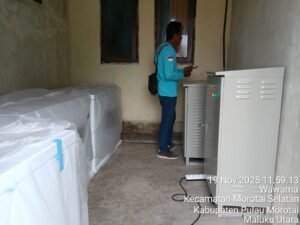

Pada tanggal 19 November 2025, tim melanjutkan rangkaian pekerjaan pengembangan infrastruktur energi terbarukan di Morotai dengan sejumlah aktivitas penting di lapangan. Kegiatan diawali dengan running load sistem PLTS 3 kWp di Desa Wawama yang terpasang di area BUMDes, sekaligus dilakukan pemasangan banner informasi sebagai penanda proyek. Selanjutnya, tim menemukan kendala berupa ketersediaan holesaw untuk box baterai 1 kWp; alat tersebut telah dicari di seluruh wilayah Morotai namun tidak tersedia, sehingga proses pemasangan harus menunggu pengadaan berikutnya.
Selain itu, dilakukan pengukuran ulang solar panel untuk kapal 1 kWp guna memastikan presisi pembuatan siku yang akan dipasang pada kapal nelayan Wawama. Pada hari yang sama, tim juga melakukan pertemuan dengan Kepala Desa Wayabula untuk membahas rencana renovasi Shelter, termasuk penyesuaian kebutuhan teknis serta kesiapan lokasi. Keseluruhan rangkaian kegiatan ini menjadi bagian dari upaya percepatan implementasi energi surya dan peningkatan fasilitas pendukung bagi komunitas nelayan di Morotai.
